Хроники Троицкого: 9-я неделя
Фотоотчет о подготовке «Олимпийского» к Евро
Подходит к завершению девятая неделя демонтажа торгово-развлекательного центра «Троцкий». За отчетный период объект посетили городские чиновники, которые в очередной раз уверили нас о досрочном окончании работ. Так ли это на самом деле? Предлагаем ознакомиться с нашим фотоотчетом и самим ответить на этот вопрос.
Итак, до 15 октября, заявленной даты окончания демонтажа торгового центра, осталось меньше месяца. По заверениям столичного главы Леонида Черновецкого, побывавшего на объекте 10 сентября, 50% работ по сносу «Троицкого» уже выполнено, а оставшегося времени должно хватить на то, чтобы довести дело до конца.
Вторит градоначальнику и глава правления «Киевметростроя» Владимир Петренко. «Мы идем с опережением графика на три дня. С конца прошлой недели у нас работают уже шесть машин: пять занимаются демонтажем, одна в резерве – заявил руководитель компании. – Около пяти тысяч квадратных метров торгового центра уже снесли, осталось еще столько же. Главная сложность – высокая прочность бетона и арматуры, диаметр которой 3,6 сантиметра. Даже современная техника, с которой мы работаем, не выдерживает. Очень прочный металл ножниц спецмашин буквально разрывается! Поэтому надо иметь запасной комплект, чтобы, вовремя заменить сломанные ножницы».
Несмотря на обоснованность слов главного «метростроевца» мы позволим себе не согласится с ним. На протяжении всего срока демонтажа, отслеживаемого нашим сайтом, количество работающих «чудо-машин» на объекте не превышало трех единиц. Возможно, остальную спецтехнику прячут от глаз посторонних? Или нерадивые подчиненные вводят в заблуждение своего начальника? По крайней мере из предыдущих фотоотчетов читатель мог убедиться в этом.
Тем временем, как сообщил председатель Киевгорадминистрации Анатолий Голубченко, мэрия ограничила строительство объектов, не связанных с Евро-2012, в радиусе одного километра от НСК «Олимпийский». А 11 сентября был ограничен и доступ людей и на территорию рядом с ареной – нынче там возведен забор, ограждающий всю площадь комплекса по периметру.
Итак, переходим непосредственно к самим «вещдокам».

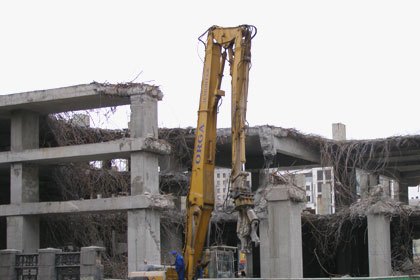

Мы уже упоминали, что работы со стороны ул. Жилянская и гостиницы «Спорт» не ведутся в связи с движением транспорта и трудностью доступа спецтехники.

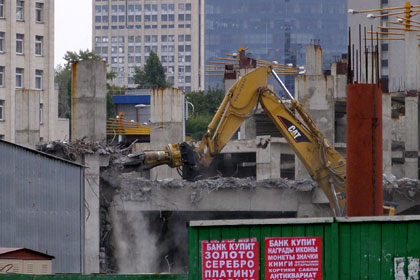

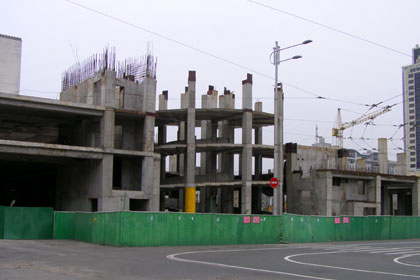

ул. Жилянская
со стороны гостинницы «Спорт»

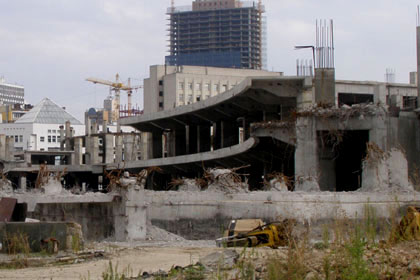

Посему «метростроевцы» продолжают работы по сносу в двух направлениях – начиная со стороны ул. Красноармейская и НСК «Олимпийский».

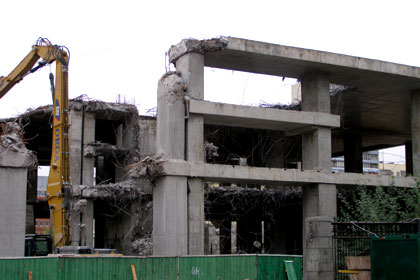

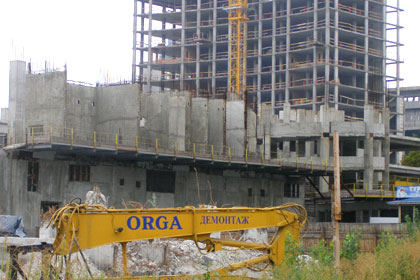

ул. Красноармейская

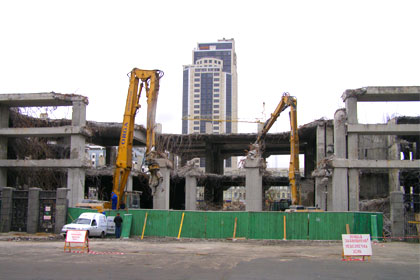

со стороны НСК «Олимпийский»

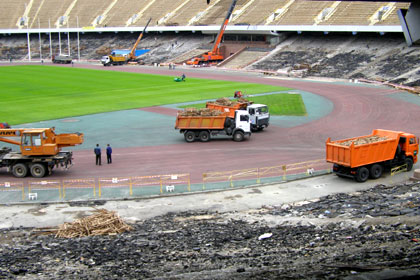

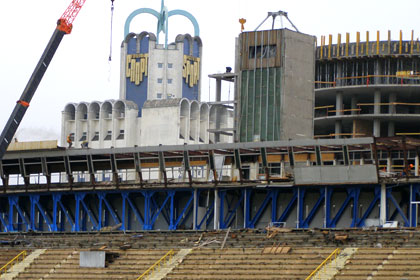

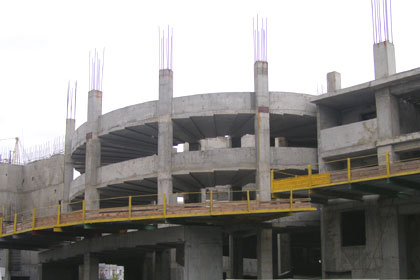

15 сентября называли датой завершения демонтажа первого яруса НСК «Олимпийский». Следует отметить, что работники уложились в заданный срок. Бетонные конструкции демонтированы и вывезены со всех секторов нижнего яруса. Остался лишь небольшой «слой пыли».

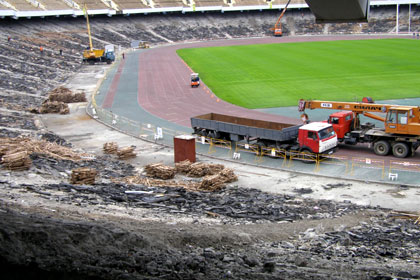

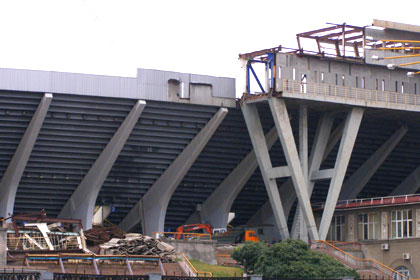

Динамично продвигается и разбор пресс-ложи стадиона. От помещения остался металлический каркас, который разрезают по секциям и спускают кранами на площадку перед стадионом. Большая часть третьей осветительной мачты уже срезана, и вероятно уже на этой неделе рабочие приступят к демонтажу последней прожекторной вышки.

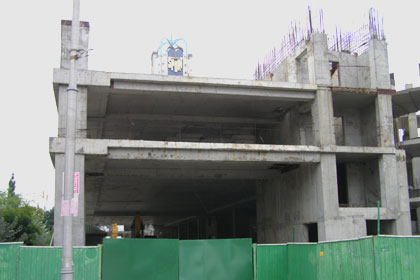

На прошлой неделе
Сегодня
P.S. По состоянию на утро четверга, уже после того, как материал для фотоотчета был готов, на территории ТРЦ «Троицкий» работы возобновились в полном объеме. Но, несмотря на активные действия «метростроевцев», стоит учитывать и неблагоприятную погоду, которая может внести свои коррективы в действия людей и техники. Есть, правда, в этом и свои плюсы. К примеру, в солнечную погоду демонтажникам приходилось поливать из шлангов конструкции ТРЦ, чтобы не поднимать облака пыли при их «раскусывании», что требовало дополнительных трудозатрат и времени.
